Quy trình ép cọc làm móng nhà 2 tầng mái Nhật chuẩn kỹ thuật từ A-Z – Hồ sơ thực tế công trình 110m² tại Hà Nội
Quy trình ép cọc làm móng nhà gồm những bước nào? Cùng Kiến trúc Angcovat tìm hiểu quy trình ép cọc chuẩn kỹ thuật thông qua hồ sơ thiết kế thực tế nhà 2 tầng mái Nhật 110m² tại Hà Nội, giúp gia chủ xây nhà an toàn, chống lún nứt và tiết kiệm chi phí.
Vì sao cần tìm hiểu quy trình ép cọc làm móng nhà trước khi xây dựng?
Quy trình ép cọc làm móng nhà là một trong những giai đoạn quan trọng nhất quyết định chất lượng, tuổi thọ và độ an toàn của toàn bộ công trình. Dù ngôi nhà có thiết kế đẹp đến đâu, vật liệu hoàn thiện cao cấp như thế nào thì nếu phần móng không được khảo sát, tính toán và thi công đúng kỹ thuật, nguy cơ lún nứt, nghiêng lệch hoặc xuống cấp sau vài năm sử dụng hoàn toàn có thể xảy ra.
Đặc biệt đối với những mẫu nhà 2 tầng mái Nhật, tải trọng công trình lớn hơn nhiều so với nhà cấp 4. Ngoài tải trọng của hệ sàn bê tông cốt thép, còn có tải trọng của hệ mái, tường xây và toàn bộ nội thất sử dụng lâu dài. Vì vậy, giải pháp móng phải được tính toán dựa trên điều kiện địa chất thực tế thay vì lựa chọn theo kinh nghiệm.
Bài viết này sẽ phân tích toàn bộ quy trình ép cọc làm móng nhà thông qua hồ sơ kết cấu thực tế của công trình nhà 2 tầng mái Nhật do Kiến trúc Angcovat thiết kế cho gia đình ông Phúc tại Thiên Lộc – Hà Nội.
Thông tin công trình thực tế
- Chủ đầu tư: Ông Phúc
- Địa điểm: Thiên Lộc – Hà Nội
- Diện tích đất: 300m²
- Diện tích xây dựng: 110m²/sàn
- Quy mô: Nhà 2 tầng mái Nhật
- Năm thiết kế: 2026
- Kiến trúc sư thiết kế: Kiến trúc sư Angcovat

Công năng bố trí gồm:
Tầng 1
- Tiền sảnh 7,5m²
- Phòng khách kết hợp phòng thờ 28m²
- Bếp + ăn 15,6m²
- 01 phòng ngủ 13,2m²
- WC 4,3m²
Tầng 2
- 03 phòng ngủ
- Sân chơi rộng 21m²
- Sân phơi
- Ban công
- WC chung
Đây là mẫu nhà có mặt bằng tương đối vuông vắn, hệ kết cấu chịu lực rõ ràng nên được lựa chọn giải pháp móng cọc ép bê tông cốt thép nhằm đảm bảo khả năng chịu tải lâu dài.
Mời quý vị tham khảo chi tiết hồ sơ thiết kế công trình tại: mẫu nhà vuông 2 tầng 10x10m đẹp ở nông thôn
Khi nào nên lựa chọn phương án ép cọc làm móng nhà?
Không phải công trình nào cũng bắt buộc sử dụng móng cọc. Tuy nhiên, trong rất nhiều trường hợp, đây là phương án tối ưu cả về kỹ thuật lẫn hiệu quả kinh tế.
Thông thường, kỹ sư sẽ chỉ định ép cọc khi gặp một trong các điều kiện sau:
- Đất yếu, đất bùn, đất ao lấp hoặc nền đất có sức chịu tải thấp.
- Nhà xây từ 2 tầng trở lên.
- Khu vực có nền đất không đồng đều.
- Công trình nằm gần sông, hồ hoặc vùng có mực nước ngầm cao.
- Gia chủ mong muốn công trình ổn định trong nhiều chục năm sử dụng.
Đối với công trình của ông Phúc, sau quá trình khảo sát địa chất, đội ngũ kỹ sư kết cấu đã lựa chọn giải pháp ép cọc bê tông cốt thép để truyền toàn bộ tải trọng của ngôi nhà xuống lớp đất tốt bên dưới.
Giải pháp này giúp:
- Hạn chế lún lệch giữa các vị trí móng.
- Tăng khả năng chịu tải của công trình.
- Giảm nguy cơ nứt tường sau nhiều năm sử dụng.
- Phù hợp với điều kiện nền đất khu vực Hà Nội.
Bước 1: Khảo sát địa chất trước khi lập phương án ép cọc
Khảo sát địa chất là bước đầu tiên trong quy trình ép cọc làm móng nhà nhưng lại thường bị nhiều gia chủ xem nhẹ.
Thực tế, kỹ sư không thể xác định chiều dài cọc, số lượng cọc hay tải trọng ép chỉ bằng kinh nghiệm.
Một hồ sơ khảo sát địa chất đầy đủ sẽ cung cấp:
- Cấu tạo các lớp đất.
- Độ sâu lớp đất tốt.
- Mực nước ngầm.
- Chỉ số sức chịu tải của từng lớp đất.
- Độ lún dự kiến của nền.
Những thông số này là cơ sở để kỹ sư kết cấu tính toán:
- Chiều dài cọc.
- Tiết diện cọc.
- Lực ép tối thiểu.
- Lực ép tối đa.
- Số lượng cọc cho từng đài móng.
- Kích thước đài móng phù hợp.
Việc bỏ qua khảo sát địa chất có thể dẫn tới hàng loạt rủi ro như:
- Ép cọc không đủ chiều sâu.
- Thiếu số lượng cọc.
- Lãng phí chi phí do thiết kế dư tải.
- Nhà bị lún không đều sau khi đưa vào sử dụng.
Chính vì vậy, với các công trình nhà 2 tầng trở lên, khảo sát địa chất luôn là khoản đầu tư rất đáng giá để đảm bảo chất lượng lâu dài của ngôi nhà.
Bước 2: Lập bản vẽ định vị cọc và tính toán số lượng cọc
Sau khi hoàn thành khảo sát địa chất, kỹ sư kết cấu sẽ tiến hành tính toán tải trọng công trình và triển khai bản vẽ định vị cọc. Đây là bước rất quan trọng trong quy trình ép cọc làm móng nhà, quyết định vị trí đặt từng cọc, số lượng cọc dưới mỗi đài móng và khả năng truyền tải trọng xuống nền đất.
Khác với suy nghĩ của nhiều gia chủ rằng chỉ cần “ép càng nhiều cọc càng chắc”, trên thực tế mỗi cây cọc đều phải được tính toán chính xác để đảm bảo vừa đủ khả năng chịu lực, vừa tối ưu chi phí xây dựng.
Ở công trình nhà 2 tầng mái Nhật của ông Phúc, đội ngũ kỹ sư Angcovat đã dựa trên tải trọng thực tế của công trình để bố trí hệ cọc một cách khoa học, đảm bảo toàn bộ tải trọng từ cột, dầm, sàn và mái đều được truyền xuống nền đất ổn định.

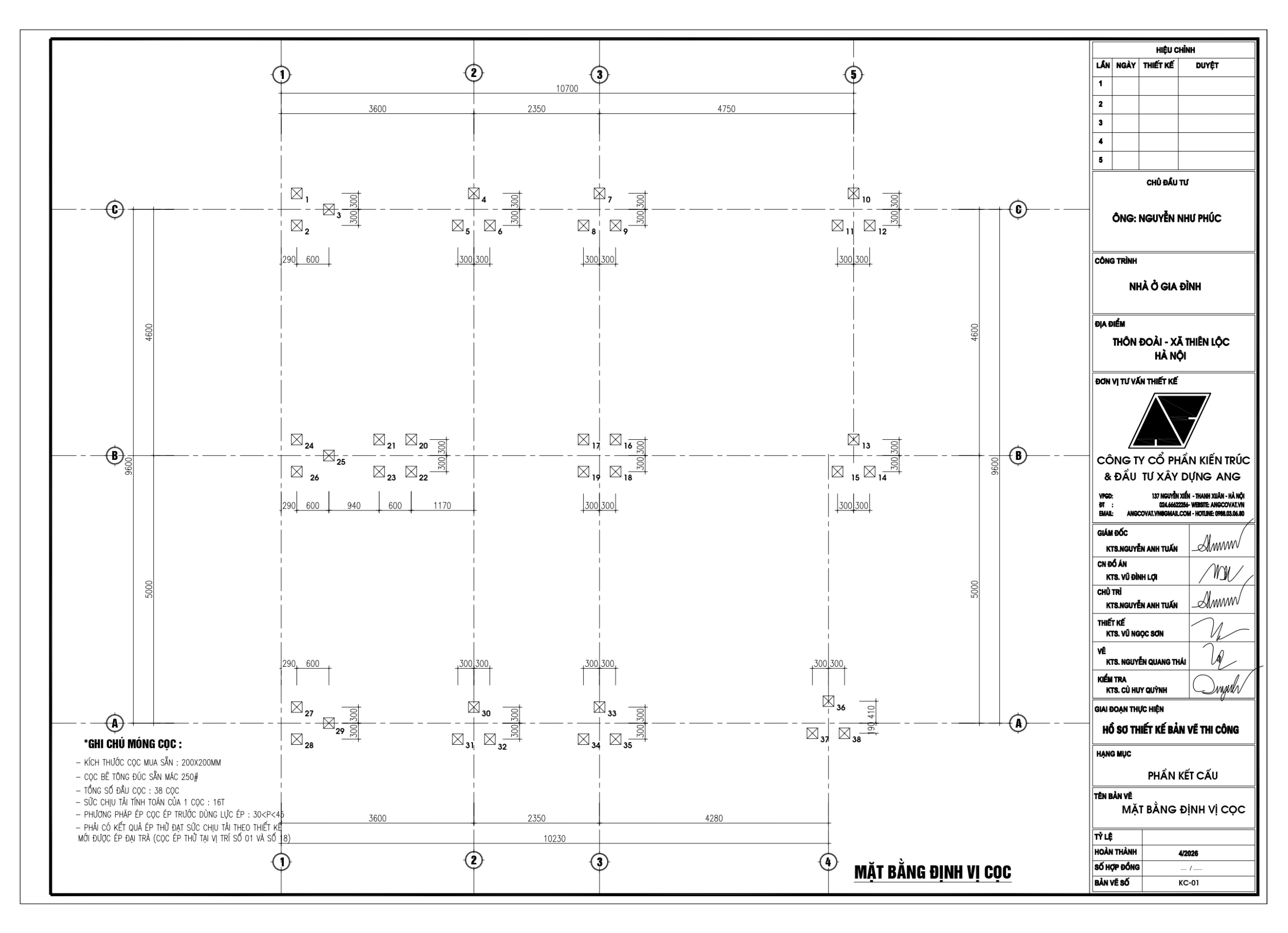

Mặt bằng định vị cọc được triển khai như thế nào?
Quan sát bản vẽ định vị cọc của công trình cho thấy hệ trục kết cấu được chia rõ ràng theo các trục A-B-C và 1-5. Đây là cơ sở để xác định chính xác vị trí từng đài móng.
Một số thông số nổi bật:
- Kích thước công trình khoảng 10,7 x 9,6m.
- Tổng số cọc ép được bố trí là 38 cọc bê tông cốt thép.
- Cọc được đánh số từ 1 đến 38 để thuận tiện cho quá trình thi công và nghiệm thu.
- Mỗi đài móng sử dụng từ 2 đến 4 cọc, tùy thuộc vị trí chịu lực.
Các cọc được phân bố tập trung tại:
- Các góc nhà.
- Giao điểm giữa các trục chịu lực.
- Vị trí chân cột chính.
- Khu vực cầu thang và các vị trí chịu tải trọng lớn.
Việc bố trí hợp lý giúp tải trọng được phân bố đều, hạn chế hiện tượng lún lệch cục bộ.
Bước 3: Thiết kế đài móng sau khi hoàn thành phương án ép cọc
Sau khi xác định vị trí cọc, kỹ sư sẽ tiến hành thiết kế hệ đài móng.
Nhiều người thường nhầm tưởng rằng cọc là bộ phận chịu lực chính. Thực tế, cọc chỉ có nhiệm vụ truyền tải xuống nền đất tốt, còn đài móng mới là bộ phận liên kết toàn bộ hệ cọc thành một khối thống nhất và tiếp nhận tải trọng từ cột.
Nếu thiết kế đài móng không đúng kỹ thuật, tải trọng sẽ không được phân phối đồng đều xuống các cọc, dẫn đến nguy cơ lún lệch hoặc nứt kết cấu.
Công trình sử dụng nhiều loại đài móng phù hợp với từng vị trí chịu lực
Trong hồ sơ kết cấu của công trình có ba loại đài móng chính:
- Đài móng DC-1
- Đài móng DC-2
- Đài móng DC-3
Mỗi loại đài móng được thiết kế với kích thước khác nhau để phù hợp với số lượng cọc và tải trọng từng vị trí.
Ví dụ:
- Đài móng tại góc nhà thường sử dụng ít cọc hơn do tải trọng nhỏ.
- Đài móng dưới cột giữa nhà chịu tải lớn hơn nên cần bố trí nhiều cọc hơn.
- Khu vực giao nhau giữa các dầm chính được gia cường để đảm bảo khả năng chịu lực lâu dài.
Việc phân loại đài móng giúp tối ưu vật liệu, giảm chi phí nhưng vẫn đảm bảo độ an toàn.
Bước 4: Thi công ép cọc theo đúng trình tự kỹ thuật
Khi bản vẽ kết cấu đã được phê duyệt, đơn vị thi công sẽ tiến hành ép cọc ngoài hiện trường.
Đây là giai đoạn quan trọng nhất trong quy trình ép cọc làm móng nhà, bởi mọi sai sót trong quá trình ép đều rất khó khắc phục sau này.
Quy trình ép cọc tiêu chuẩn
Chuẩn bị mặt bằng
- San gạt mặt bằng.
- Xác định tim cọc.
- Định vị từng vị trí theo bản vẽ.
Tập kết cọc
Cọc bê tông phải đạt đủ tuổi bê tông theo thiết kế, không bị:
- Nứt.
- Cong vênh.
- Mẻ đầu cọc.
- Sai kích thước.
Lắp máy ép
Máy ép phải có lực ép phù hợp với tải trọng thiết kế và được đặt trên nền ổn định để tránh xô lệch trong quá trình thi công.
Tiến hành ép cọc
Quá trình ép diễn ra theo nguyên tắc:
- Ép đoạn cọc đầu tiên.
- Nối cọc bằng bản mã thép và hàn đúng kỹ thuật khi cần.
- Tiếp tục ép đến khi đạt chiều sâu hoặc lực ép thiết kế.
Kỹ sư giám sát sẽ theo dõi liên tục các thông số như:
- Lực ép đầu cọc.
- Chiều sâu ép.
- Tốc độ ép.
- Độ thẳng đứng của cọc.
- Nhật ký ép cọc.
Chỉ khi tất cả các thông số đạt yêu cầu thì cọc mới được nghiệm thu.
Những lưu ý quan trọng khi ép cọc làm móng nhà
Để công trình đạt chất lượng cao nhất, gia chủ nên lưu ý một số vấn đề sau:
- Không tự ý thay đổi số lượng cọc để tiết kiệm chi phí.
- Không cắt ngắn chiều dài cọc khi chưa có ý kiến của kỹ sư kết cấu.
- Luôn yêu cầu đơn vị thi công lập nhật ký ép cọc đầy đủ.
- Kiểm tra chứng chỉ chất lượng cọc bê tông trước khi đưa vào sử dụng.
- Có kỹ sư giám sát trực tiếp trong suốt quá trình ép cọc.
- Chỉ chuyển sang thi công đài móng sau khi toàn bộ cọc đã được nghiệm thu đạt yêu cầu.
Việc tuân thủ đúng các bước trên không chỉ giúp đảm bảo khả năng chịu lực của nền móng mà còn giảm thiểu nguy cơ phát sinh sự cố trong quá trình sử dụng, mang lại sự yên tâm cho gia chủ trong nhiều năm sau khi công trình hoàn thiện.
Bước 5: Cắt đầu cọc và chuẩn bị thi công đài móng
Sau khi toàn bộ cọc bê tông được ép đến đúng chiều sâu hoặc đạt lực ép thiết kế, công việc tiếp theo trong quy trình ép cọc làm móng nhà là cắt đầu cọc và chuẩn bị thi công đài móng.
Đây là bước trung gian nhưng có ảnh hưởng trực tiếp đến khả năng liên kết giữa cọc và đài móng. Nếu cắt đầu cọc không đúng cao độ hoặc làm hư hỏng phần cốt thép chờ, khả năng chịu lực của toàn bộ hệ móng sẽ bị ảnh hưởng.
Cắt đầu cọc đúng cao trình thiết kế
Kỹ sư sẽ xác định chính xác cao độ cắt đầu cọc theo hồ sơ kết cấu. Sau đó tiến hành loại bỏ phần bê tông dư phía trên bằng máy chuyên dụng hoặc phương pháp thủ công.
Trong quá trình này cần đảm bảo:
- Không làm nứt phần thân cọc.
- Không cắt phạm vào cốt thép chịu lực.
- Giữ nguyên chiều dài thép neo theo thiết kế.
- Bề mặt đầu cọc sạch sẽ để liên kết tốt với bê tông đài móng.
Sau khi cắt đầu cọc, kỹ sư sẽ kiểm tra lại toàn bộ vị trí cọc trước khi chuyển sang giai đoạn tiếp theo.
Bước 6: Đào đất hố móng theo đúng bản vẽ thiết kế
Sau khi hoàn thành ép cọc, đơn vị thi công tiến hành đào đất để tạo hố móng và thi công đài cọc.
Tùy theo diện tích công trình và điều kiện mặt bằng, việc đào móng có thể được thực hiện bằng máy hoặc kết hợp thủ công nhằm đảm bảo kích thước chính xác theo bản vẽ.
Đối với công trình nhà 2 tầng của ông Phúc, hố móng được đào theo đúng vị trí các đài móng và hệ giằng móng đã thể hiện trong hồ sơ kết cấu.
Trong quá trình đào cần kiểm tra:
- Cao độ đáy móng.
- Kích thước hố đào.
- Khoảng cách giữa các đài.
- Độ ổn định của thành hố.
Nếu gặp nước ngầm hoặc nền đất yếu hơn dự kiến, kỹ sư sẽ đưa ra phương án xử lý trước khi tiếp tục thi công.
Bước 7: Thi công bê tông lót và lắp đặt cốt thép đài móng
Sau khi hố móng đạt yêu cầu, đáy móng sẽ được vệ sinh sạch sẽ trước khi đổ một lớp bê tông lót.
Vai trò của lớp bê tông lót
Mặc dù không tham gia chịu lực nhưng bê tông lót mang lại nhiều lợi ích:
- Tạo mặt bằng phẳng để lắp đặt cốt thép.
- Hạn chế mất nước xi măng vào nền đất.
- Giữ khoảng cách bảo vệ cốt thép.
- Giúp định vị cốp pha chính xác.
Sau khi bê tông lót đạt cường độ, đội thi công sẽ tiến hành buộc thép đài móng theo đúng bản vẽ.
Hồ sơ kết cấu thể hiện rất chi tiết từng loại đài móng
Trong bộ hồ sơ của công trình ông Phúc, từng đài móng đều được triển khai đầy đủ các thông số như:
- Kích thước đài.
- Chiều cao đài.
- Đường kính cốt thép.
- Khoảng cách giữa các thanh thép.
- Chiều dài thép neo.
- Vị trí thép chờ cột.
Điều này giúp quá trình thi công diễn ra thuận lợi và hạn chế tối đa sai sót tại công trường.

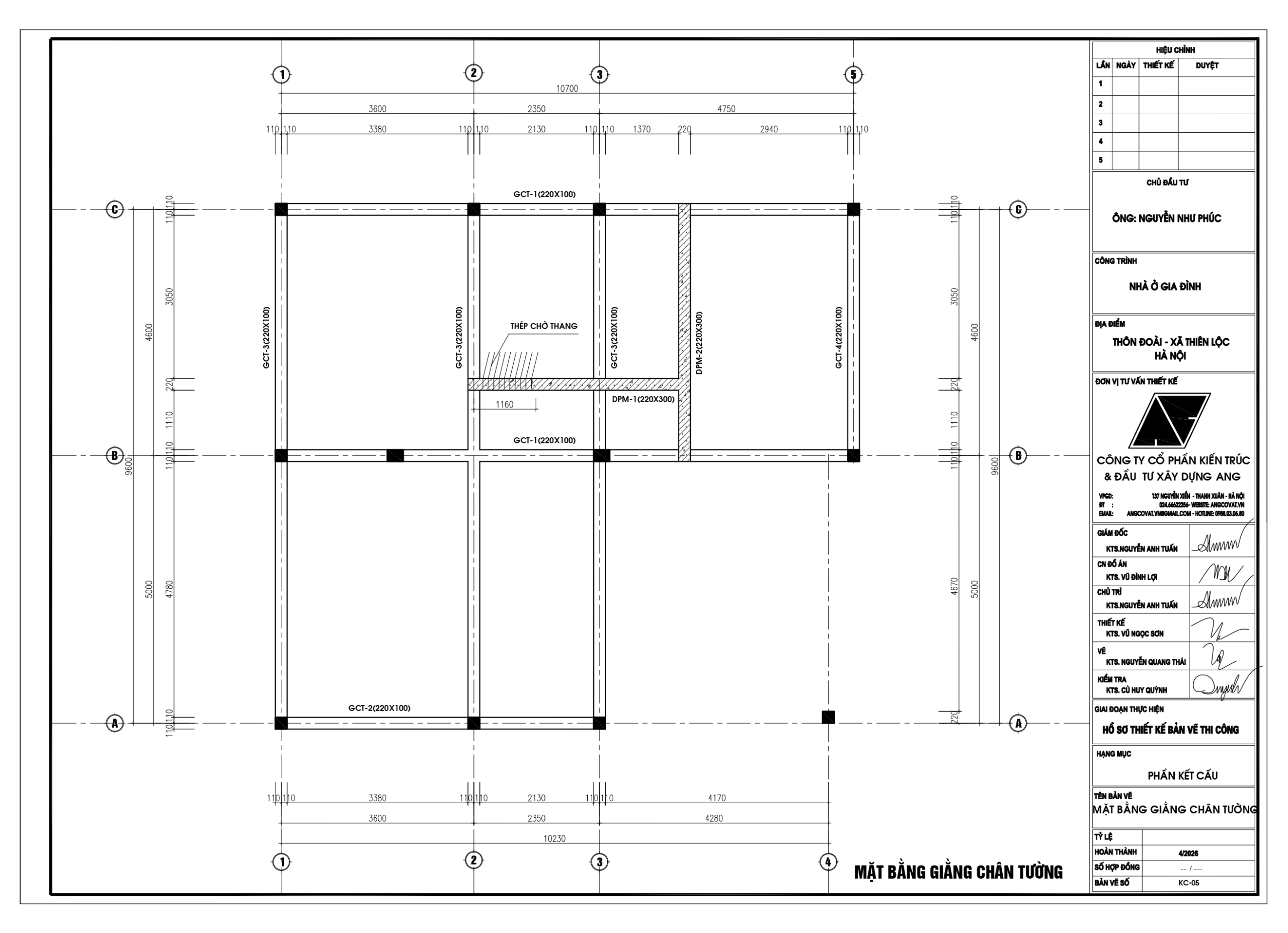

Bước 8: Thi công hệ giằng móng liên kết các đài cọc
Một trong những điểm nổi bật trong hồ sơ kết cấu của công trình là hệ giằng móng được bố trí rất khoa học.
Nhiều gia chủ thường chỉ quan tâm đến cọc và đài móng mà chưa hiểu rõ vai trò của giằng móng.
Thực tế, giằng móng có nhiệm vụ:
- Liên kết toàn bộ các đài cọc thành một hệ thống thống nhất.
- Phân phối tải trọng đồng đều.
- Hạn chế lún lệch giữa các vị trí móng.
- Tăng khả năng làm việc của toàn bộ kết cấu.
Phân tích bản vẽ giằng móng
Trong hồ sơ của Angcovat, hệ giằng được bố trí theo cả phương ngang và phương dọc.
Các loại dầm móng gồm:
- DM1
- DM2
- DM3
- DPM
Mỗi loại dầm có kích thước và cốt thép khác nhau tùy theo vị trí chịu lực.
Nhờ hệ giằng này, toàn bộ móng hoạt động như một khối thống nhất thay vì từng đài móng riêng lẻ.
Đây là yếu tố rất quan trọng giúp công trình ổn định trong điều kiện nền đất có khả năng lún không đồng đều.
Bước 9: Đổ bê tông đài móng và giằng móng
Sau khi hoàn thành việc lắp dựng cốt thép và cốp pha, công tác đổ bê tông được tiến hành.
Đây là giai đoạn quyết định chất lượng cuối cùng của phần móng.
Trong quá trình đổ bê tông cần đảm bảo:
- Đổ liên tục để tránh mạch ngừng.
- Đầm dùi đúng kỹ thuật nhằm loại bỏ bọt khí.
- Không làm xê dịch cốt thép.
- Kiểm soát độ sụt của bê tông theo thiết kế.
Sau khi đổ xong, bề mặt bê tông được làm phẳng và tiến hành bảo dưỡng ngay.
Bước 10: Bảo dưỡng và nghiệm thu phần móng
Nhiều người cho rằng chỉ cần đổ bê tông là hoàn thành phần móng. Tuy nhiên, bảo dưỡng bê tông đúng cách mới giúp kết cấu đạt được cường độ thiết kế.
Thông thường, bê tông cần được giữ ẩm liên tục trong những ngày đầu sau khi đổ để quá trình thủy hóa diễn ra ổn định.
Đồng thời, kỹ sư sẽ tiến hành nghiệm thu từng hạng mục:
- Vị trí cọc.
- Cao độ đầu cọc.
- Kích thước đài móng.
- Kích thước giằng móng.
- Chủng loại và số lượng cốt thép.
- Chất lượng bê tông.
- Cao độ móng theo thiết kế.
Chỉ khi tất cả các hạng mục đạt yêu cầu, công trình mới được phép chuyển sang giai đoạn thi công cột và phần thân.
Phân tích hồ sơ kết cấu móng của công trình ông Phúc
Thông qua bộ hồ sơ thiết kế thực tế, có thể thấy phương án kết cấu được triển khai theo đúng trình tự và tiêu chuẩn kỹ thuật.
Một số điểm nổi bật gồm:
- Mặt bằng định vị cọc được bố trí khoa học, bám sát hệ trục kiến trúc và vị trí cột chịu lực.
- Đài móng được phân thành nhiều loại với kích thước phù hợp từng vị trí, giúp tối ưu vật liệu mà vẫn đảm bảo khả năng chịu tải.
- Hệ giằng móng liên kết chặt chẽ giữa các đài, tạo thành một khối thống nhất, tăng khả năng chống lún lệch.
- Chi tiết cột, dầm móng và cốt thép được thể hiện đầy đủ về kích thước, đường kính thép, khoảng cách và chiều dài neo, giúp đội ngũ thi công dễ dàng triển khai và hạn chế sai sót.
- Hồ sơ kết cấu được đồng bộ với hồ sơ kiến trúc, đảm bảo việc thi công chính xác, đúng thiết kế và thuận lợi trong quá trình nghiệm thu.
Việc đầu tư một bộ hồ sơ kết cấu chi tiết không chỉ giúp công trình thi công an toàn, đúng kỹ thuật mà còn giúp gia chủ kiểm soát chất lượng, khối lượng vật tư và hạn chế phát sinh chi phí trong quá trình xây dựng.









Những sai lầm thường gặp khi ép cọc làm móng nhà khiến công trình nhanh xuống cấp
Mặc dù quy trình ép cọc làm móng nhà đã được quy định khá rõ trong các tiêu chuẩn thiết kế và thi công, nhưng trên thực tế vẫn có không ít công trình gặp sự cố do chủ quan hoặc cắt giảm chi phí ở phần móng. Những sai lầm này thường không biểu hiện ngay mà chỉ sau vài năm sử dụng mới xuất hiện hiện tượng lún, nứt hoặc biến dạng kết cấu, khiến việc khắc phục rất tốn kém.
Dưới đây là những lỗi phổ biến mà gia chủ cần đặc biệt lưu ý.
Không khảo sát địa chất trước khi thiết kế móng
Đây là sai lầm phổ biến nhất khi xây dựng nhà ở dân dụng.
Nhiều gia đình cho rằng khu vực xung quanh đều xây nhà bình thường nên công trình của mình cũng có thể áp dụng phương án móng tương tự. Tuy nhiên, chỉ trong phạm vi vài chục mét, điều kiện địa chất cũng có thể thay đổi đáng kể.
Nếu không khảo sát địa chất, kỹ sư sẽ không có cơ sở để xác định:
- Khả năng chịu tải của nền đất.
- Chiều sâu lớp đất tốt.
- Mực nước ngầm.
- Độ lún của nền.
Việc thiết kế móng chỉ dựa trên kinh nghiệm có thể dẫn đến hai trường hợp:
- Thiết kế thiếu, khiến móng không đủ khả năng chịu lực, công trình có nguy cơ lún nứt.
- Thiết kế dư, sử dụng quá nhiều cọc và bê tông, làm tăng chi phí đầu tư mà không mang lại hiệu quả.
Đối với nhà 2 tầng mái Nhật có diện tích khoảng 100–120m²/sàn, chi phí khảo sát địa chất chỉ chiếm một phần rất nhỏ trong tổng kinh phí xây dựng nhưng lại mang đến giá trị lớn về lâu dài.
Tự ý thay đổi số lượng hoặc vị trí cọc
Một số gia chủ vì muốn tiết kiệm chi phí đã yêu cầu giảm số lượng cọc hoặc thay đổi vị trí cọc so với bản vẽ thiết kế.
Đây là việc tuyệt đối không nên thực hiện.
Mỗi cọc trong hồ sơ kết cấu đều được kỹ sư tính toán dựa trên:
- Tải trọng của cột.
- Khoảng cách giữa các cột.
- Khả năng chịu lực của nền đất.
- Hệ số an toàn theo tiêu chuẩn thiết kế.
Nếu tự ý cắt giảm số lượng cọc, tải trọng sẽ dồn lên các cọc còn lại, khiến công trình dễ bị lún không đều.
Ngược lại, việc bổ sung thêm cọc một cách tùy tiện cũng không giúp công trình chắc chắn hơn nếu không có sự tính toán đồng bộ về đài móng và giằng móng.
Không kiểm soát lực ép cọc trong quá trình thi công
Lực ép là thông số quan trọng nhất khi thi công cọc bê tông cốt thép.
Nếu lực ép nhỏ hơn yêu cầu thiết kế, cọc có thể chưa chạm tới lớp đất chịu lực và sẽ tiếp tục lún khi công trình đưa vào sử dụng.
Ngược lại, nếu cố ép vượt quá giới hạn cho phép, cọc có thể bị nứt hoặc phá hủy kết cấu bên trong.
Trong quá trình thi công, kỹ sư giám sát cần theo dõi và ghi chép đầy đủ:
- Lực ép đầu cọc.
- Lực ép cuối.
- Chiều sâu ép.
- Thời gian ép.
- Số lượng đoạn cọc nối.
Những thông tin này được lưu trong nhật ký ép cọc và là cơ sở để nghiệm thu chất lượng phần móng.
Thi công sai bản vẽ kết cấu
Một số sai sót thường gặp tại công trường bao gồm:
- Định vị tim cọc sai vị trí.
- Cắt đầu cọc không đúng cao độ.
- Thiếu cốt thép trong đài móng.
- Lắp đặt sai khoảng cách thép.
- Đổ bê tông khi chưa nghiệm thu cốt thép.
Những lỗi tưởng chừng nhỏ này có thể làm giảm đáng kể khả năng chịu lực của hệ móng.
Vì vậy, gia chủ nên lựa chọn đơn vị thi công có đội ngũ kỹ sư giám sát thường xuyên kiểm tra hiện trường và đối chiếu với hồ sơ thiết kế.
Chi phí ép cọc và thi công móng nhà 2 tầng phụ thuộc vào những yếu tố nào?
Một trong những câu hỏi mà Kiến trúc Angcovat thường nhận được là: “Làm móng nhà 2 tầng hết bao nhiêu tiền?”
Thực tế, không có một mức chi phí cố định áp dụng cho tất cả các công trình. Kinh phí phần móng sẽ thay đổi tùy thuộc vào nhiều yếu tố.
Điều kiện địa chất khu đất
Đây là yếu tố ảnh hưởng lớn nhất đến chi phí.
Nếu nền đất tốt, chiều dài cọc ngắn, số lượng cọc ít thì tổng kinh phí sẽ giảm đáng kể.
Ngược lại, đối với đất yếu hoặc đất san lấp, cọc phải ép sâu hơn, đồng thời tăng số lượng cọc và kích thước đài móng để đảm bảo khả năng chịu lực.
Quy mô và tải trọng công trình
Nhà có diện tích lớn, nhiều tầng hoặc sử dụng hệ mái ngói sẽ tạo tải trọng lớn hơn lên nền móng.
Điều này đồng nghĩa với việc:
- Số lượng cọc tăng.
- Kích thước đài móng lớn hơn.
- Lượng thép và bê tông nhiều hơn.
Vì vậy, chi phí thi công móng cũng sẽ cao hơn so với những công trình quy mô nhỏ.
Chủng loại cọc bê tông
Hiện nay, cọc bê tông cốt thép được sản xuất với nhiều kích thước khác nhau.
Tùy theo tải trọng và điều kiện địa chất, kỹ sư sẽ lựa chọn tiết diện cọc phù hợp để đảm bảo hiệu quả kinh tế và kỹ thuật.
Giá nhân công và thiết bị thi công
Chi phí thuê máy ép cọc, nhân công, vận chuyển vật tư và điều kiện thi công tại từng địa phương cũng ảnh hưởng đến tổng kinh phí phần móng.
Đối với những khu đất nằm trong ngõ nhỏ hoặc khu dân cư đông đúc, việc vận chuyển thiết bị và vật liệu có thể phát sinh thêm chi phí.
Kinh nghiệm giúp phần móng nhà bền vững trong 50–70 năm
Để ngôi nhà luôn ổn định và hạn chế tối đa các sự cố về lún nứt, gia chủ nên lưu ý một số kinh nghiệm sau:
- Khảo sát địa chất trước khi thiết kế móng.
- Thuê đơn vị thiết kế có đội ngũ kỹ sư kết cấu giàu kinh nghiệm.
- Không thay đổi phương án móng khi chưa có sự đồng ý của kỹ sư.
- Lựa chọn cọc bê tông đạt tiêu chuẩn chất lượng.
- Kiểm tra đầy đủ nhật ký ép cọc và biên bản nghiệm thu.
- Thi công đúng bản vẽ kết cấu, không cắt giảm cốt thép hoặc vật liệu.
- Bảo dưỡng bê tông móng đúng quy trình để đạt cường độ thiết kế.
Việc đầu tư bài bản cho phần móng ngay từ đầu không chỉ giúp công trình vận hành an toàn mà còn tiết kiệm rất nhiều chi phí sửa chữa trong tương lai.
Kết luận
Quy trình ép cọc làm móng nhà không đơn thuần là việc đưa các cọc bê tông xuống nền đất mà là một chuỗi công việc được tính toán chặt chẽ từ khảo sát địa chất, thiết kế kết cấu, bố trí cọc, thi công đài móng, giằng móng đến nghiệm thu hoàn thiện. Chỉ cần một mắt xích thực hiện không đúng kỹ thuật cũng có thể ảnh hưởng đến chất lượng của toàn bộ công trình.

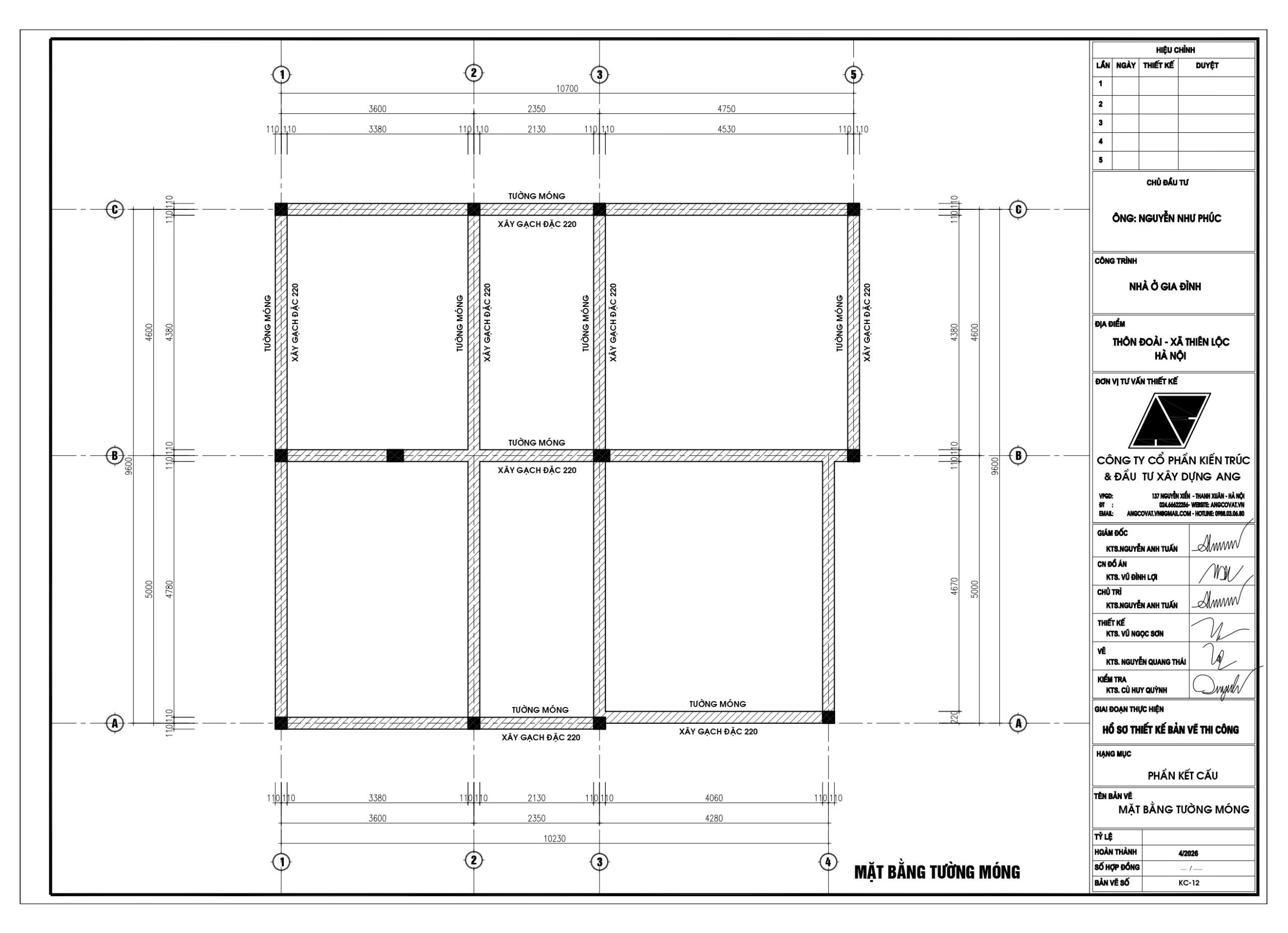

Thông qua hồ sơ thực tế của nhà 2 tầng mái Nhật 110m² của ông Phúc tại Thiên Lộc – Hà Nội, có thể thấy một bộ hồ sơ kết cấu được triển khai đầy đủ, khoa học sẽ giúp quá trình thi công diễn ra thuận lợi, kiểm soát tốt chất lượng và hạn chế tối đa các rủi ro phát sinh.
Nếu anh/chị đang chuẩn bị xây dựng nhà ở và còn băn khoăn về việc lựa chọn phương án móng phù hợp với nền đất của gia đình, hãy trao đổi với kỹ sư ngay từ giai đoạn thiết kế. Một phương án móng đúng không chỉ đảm bảo sự an toàn cho công trình hôm nay mà còn là nền tảng để ngôi nhà bền vững cùng gia đình trong nhiều thập kỷ.
Liên hệ tư vấn thiết kế và kết cấu móng nhà
Kiến trúc Angcovat cung cấp dịch vụ:
- Thiết kế kiến trúc nhà ở, biệt thự và nhà vườn.
- Thiết kế kết cấu móng phù hợp với từng điều kiện địa chất.
- Lập hồ sơ thi công chi tiết, đầy đủ.
- Tư vấn giải pháp móng tiết kiệm và an toàn.
- Đồng hành cùng gia chủ trong suốt quá trình thi công.
📞 Hotline/Zalo: 0988 030 680
Đội ngũ kiến trúc sư và kỹ sư kết cấu của Angcovat luôn sẵn sàng hỗ trợ để anh/chị có một ngôi nhà bền vững ngay từ nền móng.
Mời quý vị tham khảo các công trình kiến trúc Angcovat đã thực hiện trong gần 25 năm qua: Thiết kế biệt thự đẹp
Gửi yêu cầu tư vấn
Khách hàng vui lòng gọi điện vào hotline, Gửi yêu cầu tư vấn, Comment yêu cầu tư vấn dưới mỗi bài viết. Chúng tôi sẽ xử lý và trả lời yêu cầu tư vấn khách hàng trong 8h làm việc.
CÔNG TY CỔ PHẦN KIẾN TRÚC VÀ ĐẦU TƯ XÂY DỰNG ANG
Trụ sở: 211 - Khương Trung - Phường Khương Đình - Hà Nội
Văn phòng: Số 137 Nguyễn Xiển - Phường Khương Đình - Hà Nội.
Chi nhánh HCM: KDC Thới An, phường Thới An ,quận 12, TPHCM.
Chi nhánh Đà Nẵng: 268-270 đường 30/4, Quận Hải Châu, TP Đà Nẵng.
Hotline: 0988030680 - Email: angcovat.vn@gmail.com
